Компания Oracle предпринимает шаги по снижению социальной напряженности вокруг Project Jupiter — масштабного объекта стоимостью 165 миллиардов долларов, реализуемого совместно с OpenAI. Строительство этого дата-центра столкнулось с серьезным противодействием со стороны местных жителей, вылившимся в серию протестов и судебных разбирательств. В попытке нормализовать ситуацию 8 сентября Oracle объявила о запуске инициативы по развитию возобновляемой энергетики в Нью-Мексико. Компания ищет проекты в области солнечной, ветровой и геотермальной генерации совокупной мощностью 2 ГВт, реализация которых запланирована на период с 2027 по 2031 год.
Параллельно с развитием ВИЭ Oracle официально обязалась обеспечить 100% соответствие Project Jupiter стандартам безуглеродной энергетики к 2031 году. Важно отметить, что новые энергетические мощности не будут напрямую питать дата-центр: основным источником энергии для объекта останутся топливные элементы компании Bloom Energy, функционирующие на природном газе. Изначально Oracle и OpenAI рассматривали вариант газовой генерации мощностью 2,2 ГВт, однако в процессе проектирования мощность на базе топливных элементов была увеличена до 2,45 ГВт.
В Oracle подчеркивают, что переход на топливные элементы позволит сократить выбросы оксидов азота более чем на 90% и значительно снизить объемы иных загрязняющих веществ. Природный газ на текущем этапе остается единственным доступным и надежным топливом для региона, однако компания стремится минимизировать экологический след проекта. В частности, Oracle пообещала инвестировать 1 миллион долларов в научные исследования, направленные на разработку технологий улавливания, хранения и последующего использования углекислого газа.
Для демонстрации прозрачности своих операций перед местным сообществом Oracle пообещала запустить публичный информационный портал. На нем в режиме реального времени будут отображаться данные о качестве воздуха, шумовом загрязнении, тепловом излучении, уровне освещенности и объемах потребления воды. Кроме того, компания обязуется инициировать независимый аудит этих экологических показателей.

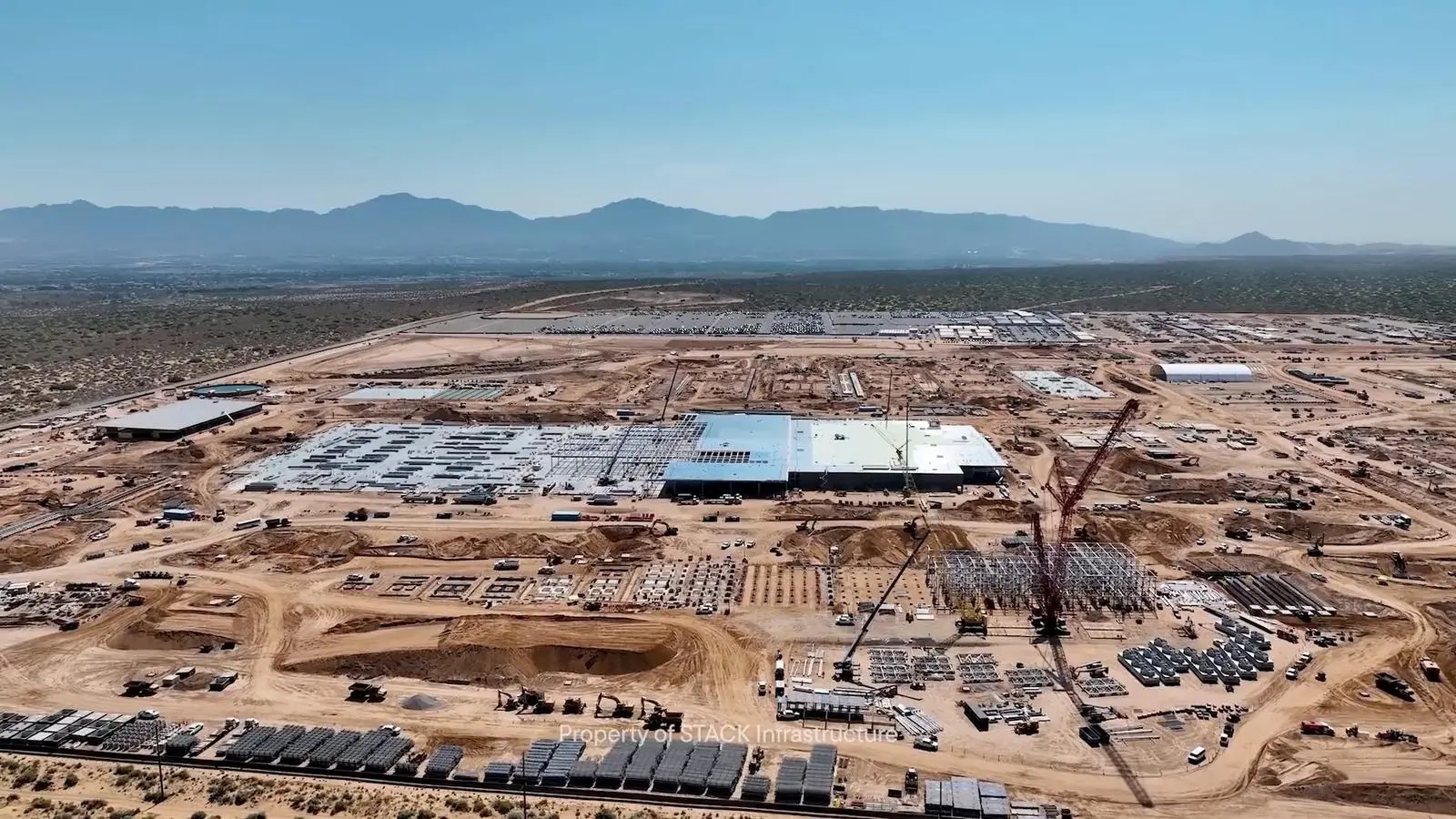

На текущий момент, по официальным данным Oracle, строительство Project Jupiter завершено на 26%. Ранее Верховный суд Нью-Мексико вынес решение о временной приостановке процедуры выдачи разрешений, касающихся норм качества воздуха, что стало юридическим препятствием для проекта. Несмотря на это, представители компании заявляют, что текущий график строительных работ остается неизменным и соблюдается в установленных рамках.
